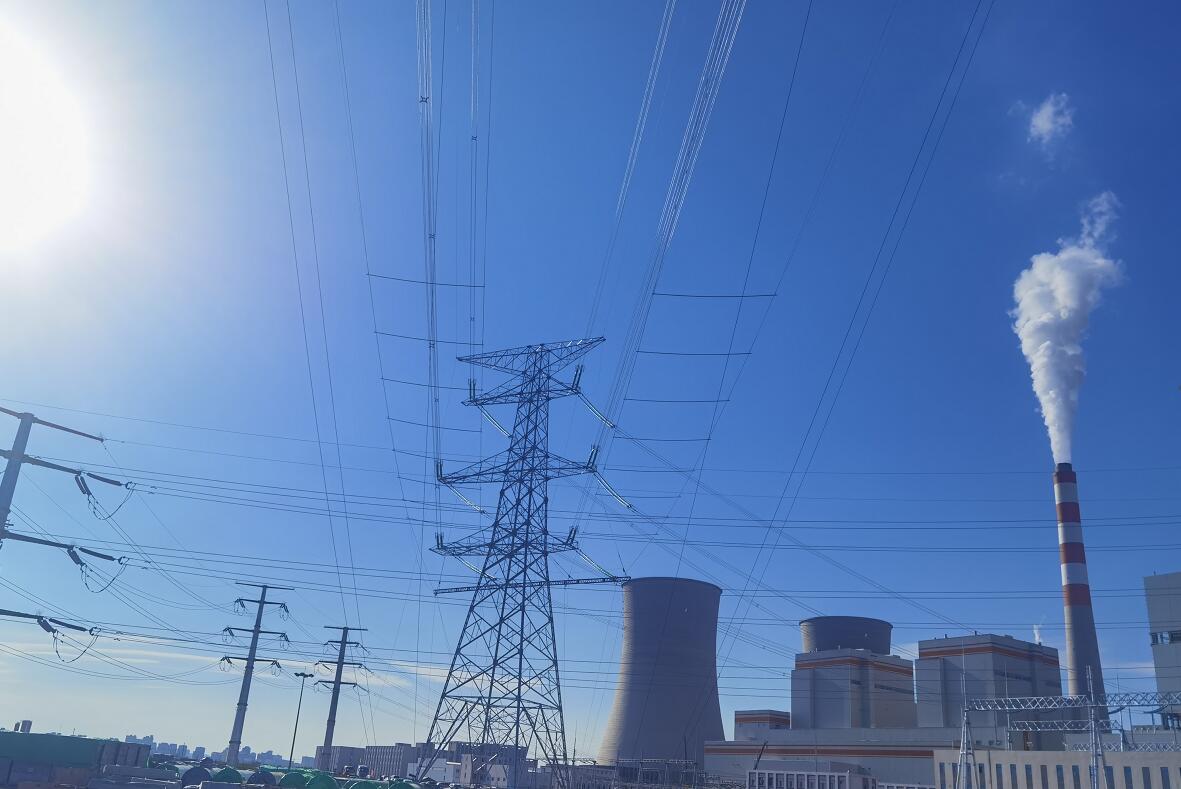

集寧熱電廠二期500千伏送出工程順利完成多處集中帶電線路跨越施工

中國電力網發布時間:2022-10-19 11:58:19  作者:韓志

  中國電力網訊  近日,由內蒙古能源集團送變電公司承建的烏蘭察布集寧熱電廠二期擴建配套500千伏送出工程順利完成四處集中帶電線路跨越施工。

  該工程全長50.136公里,鐵塔共計121基。本次施工為N1#-N11#放線區段,長度2.91公里,包括5基耐張塔、6基直線塔。本區段共跨越3條220千伏線路、12條110千伏線路、4條10千伏線路及兩處公路,跨越帶電線路涉及N1#-N2#跨越220千伏京紅Ⅰ、Ⅱ線,N2#-N3#跨越220千伏平集線、110千伏集興線、集河線、集虎線、寧集Ⅰ、Ⅱ線,N3#-N4#跨越110千伏東陽光Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ、Ⅵ線,N6#-N7#跨越110千伏集工線。跨越點較多,時間緊、任務重、施工難度大。

  由于本次跨越施工采取帶電退出重合閘的方法完成N1#-N11#放線段架線施工,安全風險等級為二級。項目部經過對跨越現場的實地勘察與專家論證,決定采用在N1、N2、N3、N4、N6、N7號塔上搭設假橫擔,在N1-N2、N2-N3、N3-N4、N6-N7之間搭設兩相絕緣索橋的封網方式進行跨越施工,將牽引場設在N1側、張力場設在N11側。為確保此次跨越施工順利進行,該公司所屬送電第一工程處調集了五個施工班組120多名施工人員集中攻堅。項目部精心策劃,提早準備,分析論證出符合現場實際、安全可行的跨越施工方案。提前完成對施工人員安全教育培訓、技術交底及機械機具設備準備、導地線運輸以及施工現場布置等,跨越施工各項準備工作全部就緒。

  10月6日凌晨5點30分,全體參戰人員到崗到位、整裝待發。7點41分接到被跨線路退出重合閘命令后,項目部組織施工班組快速進場展開封網施工,當日晚間四處封網工作全部結束;10月7日-13日,按照既定施工方案爭分奪秒、頂寒奮戰,順利完成本區段架線施工,于10月14日17點38分拆網工作全部結束、所有風險解除并向調度部門安全交令。在整個跨越施工過程中強化現場安全監督,重點在每一個跨越點設置專人監護,并加強夜間安全巡查。同時嚴格落實工程“兩點一線”封閉式管理,嚴控參建人員行程軌跡、防護口罩、安全距離等,常態化進行測溫掃碼和消殺工作,將疫情防控措施切實落實在每個人的身上,確保了本次跨越施工的防疫、生產“雙安全”。

  據悉,該工程起于集寧熱電廠二期擴建配套500千伏出線架構,止于慶云500千伏變電站,同塔雙回路架設,線路途經內蒙古烏蘭察布市集寧區、察哈爾右翼前旗。工程計劃2022年10月31日竣工,截至目前,基礎澆筑、鐵塔組立全部完成,架線完成80%。工程建成后,將全面滿足烏蘭察布集寧熱電廠二期擴建 2×660MW 電源項目送出需求,積極推動當地社會經濟發展。(韓志)




評論

用戶名:   匿名發表
密碼:
驗證碼:
最新評論0
主站蜘蛛池模板: 自拍视频精品 | 越南videosex高潮 | 晚上正能量91香蕉 | 免费在线成人av | 午夜国产精品成人 | 国产成人av自拍 | 欧美一区二三区 | 一区二区三区国产在线观看 | 欧美视频偷拍 | 欧美精品一区二区少妇免费A片 | 女性体内谢视频播放 | 国产视频 久久久 | 国产激情综合五月久久 | "国产一区 二区" | 国产免费牲交视频网站 | 在线观看免费福利 | 日本在线观看a | 18嫩草| 麻豆乱码国产二区三区使用方法 | 国产午夜福利在线机视频 | 天堂网在线观看 | 伊人天天操 | 毛片毛片一级毛片 | 男人疯狂进入女人下部动态图 | 日本无码蜜桃波多野结衣 | 亚洲爽图 | 少妇久久免费视频 | 亚洲国产福利 | 日韩在线中文 | 欲求不满的哺乳期人妻 | www.嫩草视频 | 黄色片子一级 | 欧日韩免费 | 国产美女黄色片 | 国产色产综合产在线视频 | 香蕉视频导航 | 成人免费观看一区二区 | 黄色在线网站视频 | 欧美岛国 | 麻豆国产一区二区三区 | AV在线播放无码线 |
